本文以技术实践视角拆解APS/AI排产在制造现场失效的三大核心问题:基础数据断层、动态响应缺失、执行逻辑错位。通过可验证的数据对齐机制、闭环响应设计及人机协同节点实现方案,为工程师和IT实施团队提供可落地的能力建设路径。

排程失效不是算法问题,是数据流断裂

当车间频繁救火时,常见归因为‘计划员水平不足’或‘系统不够智能’。但真实瓶颈常在数据层——BOM版本未同步、工艺路线长期未更新、设备维修状态仅靠口头传递。这些非技术性断点,却持续向排程引擎输入错误前提。

ERP物料主数据若与产线实际用料不一致,再先进的算法也只是在错误基础上精密推演。例如某汽配厂因模具维修记录未回传至排程系统,导致连续三次插单后交期承诺严重失准。问题表象是计划不准,实质是状态信息流在业务系统间断裂。

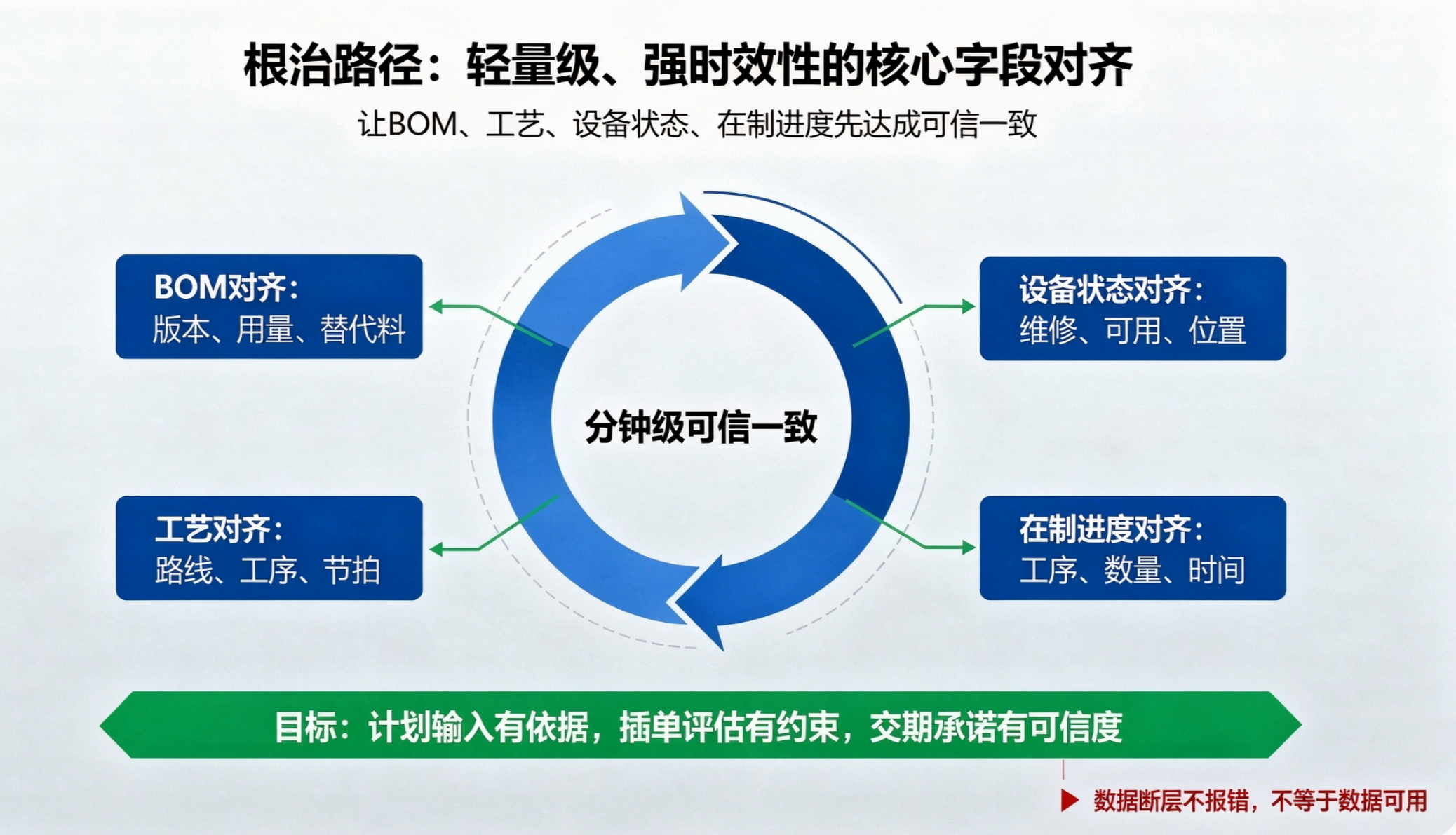

这类断层具有高度隐蔽性:不触发系统报错,无告警日志,却让所有后续决策漂浮于失真基座之上。根治路径不是升级算法,而是构建轻量级、强时效性的核心字段对齐机制。

以下四个字段必须实现分钟级可信一致:

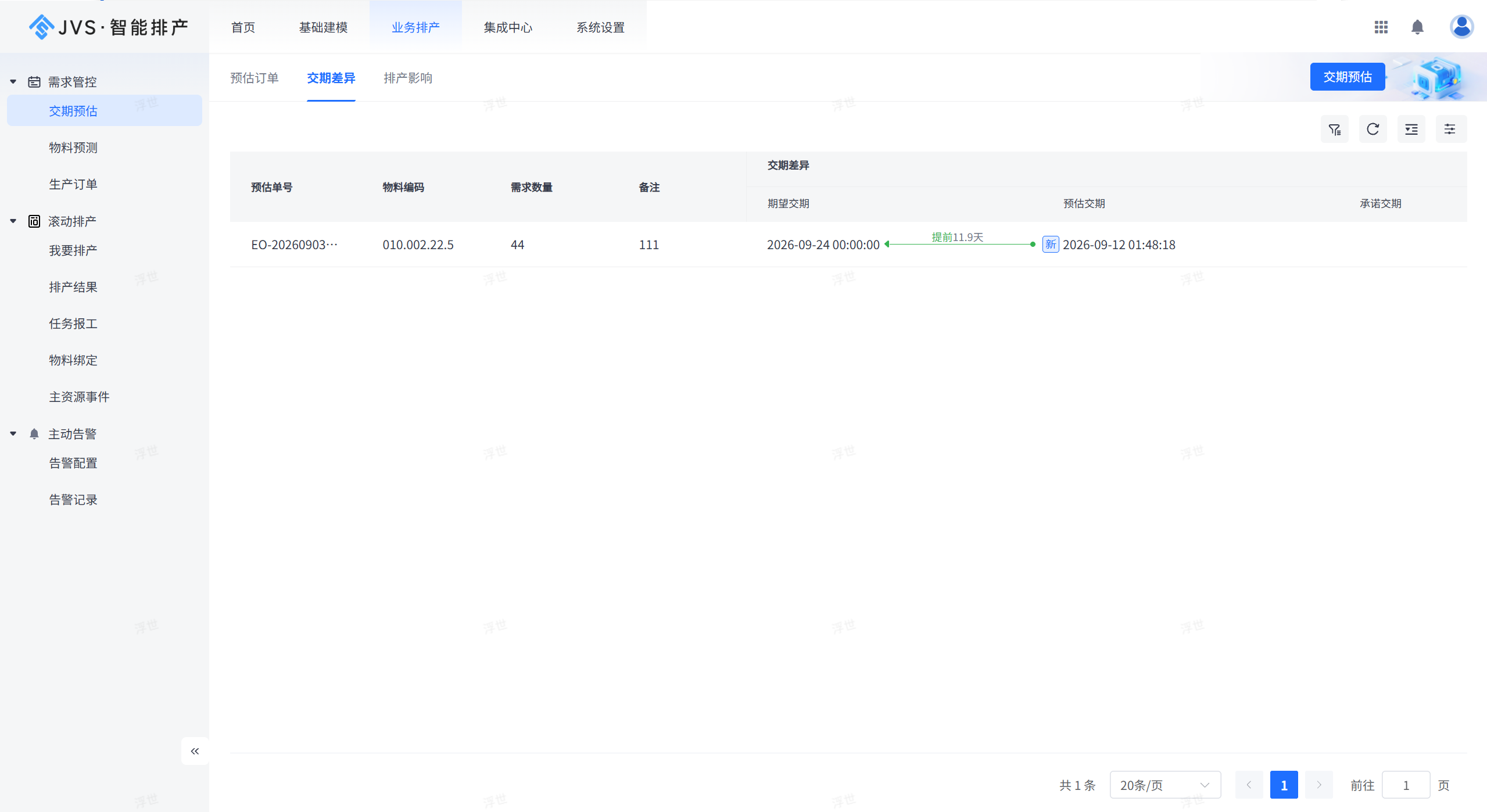

  • BOM结构及版本号(含替代料标识)

  • 工艺路线(含工序顺序、标准工时、资源约束)

  • 设备可用状态(含计划内停机、故障、保养)

  • 在制工单实时进度(含各工序报工时间戳、良率、返工标记)

✅ 实现建议:采用CDC(Change Data Capture)捕获关键表变更,通过轻量消息队列(如Apache Pulsar/Kafka)广播至排程服务;在消费端增加校验规则(如BOM版本与工艺路线版本匹配性检查),异常时自动触发告警并冻结该批次排程请求。

APS效率≠上线即生效:三个必须验证的动态响应能力

APS是否真正提效,不能只看是否上线,而应实测其在三类高频扰动下的闭环能力:插单响应、交期重算、异常联动。每项能力需对应可验证的技术接口与数据流。

插单响应

  • 必须实时接入:订单变更事件(含优先级、交付要求)、最新库存水位(含在途采购单)、在制工单实际进度(含已报工/未报工工序)

  • 若依赖静态提前期参数,且未支持动态换模时间修正(如根据设备OEE波动自动调整±20%),则重排结果将偏离现实

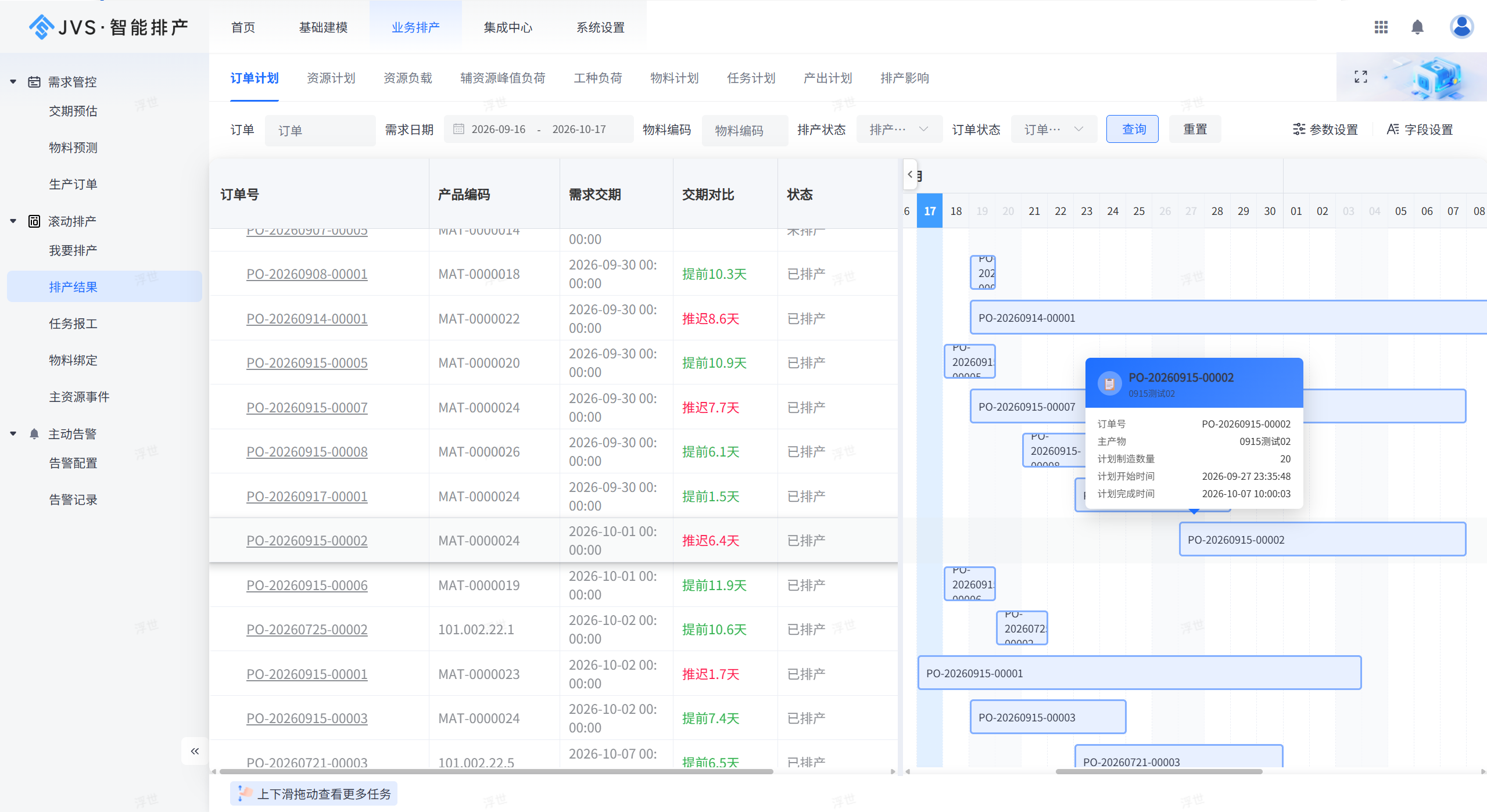

交期重算

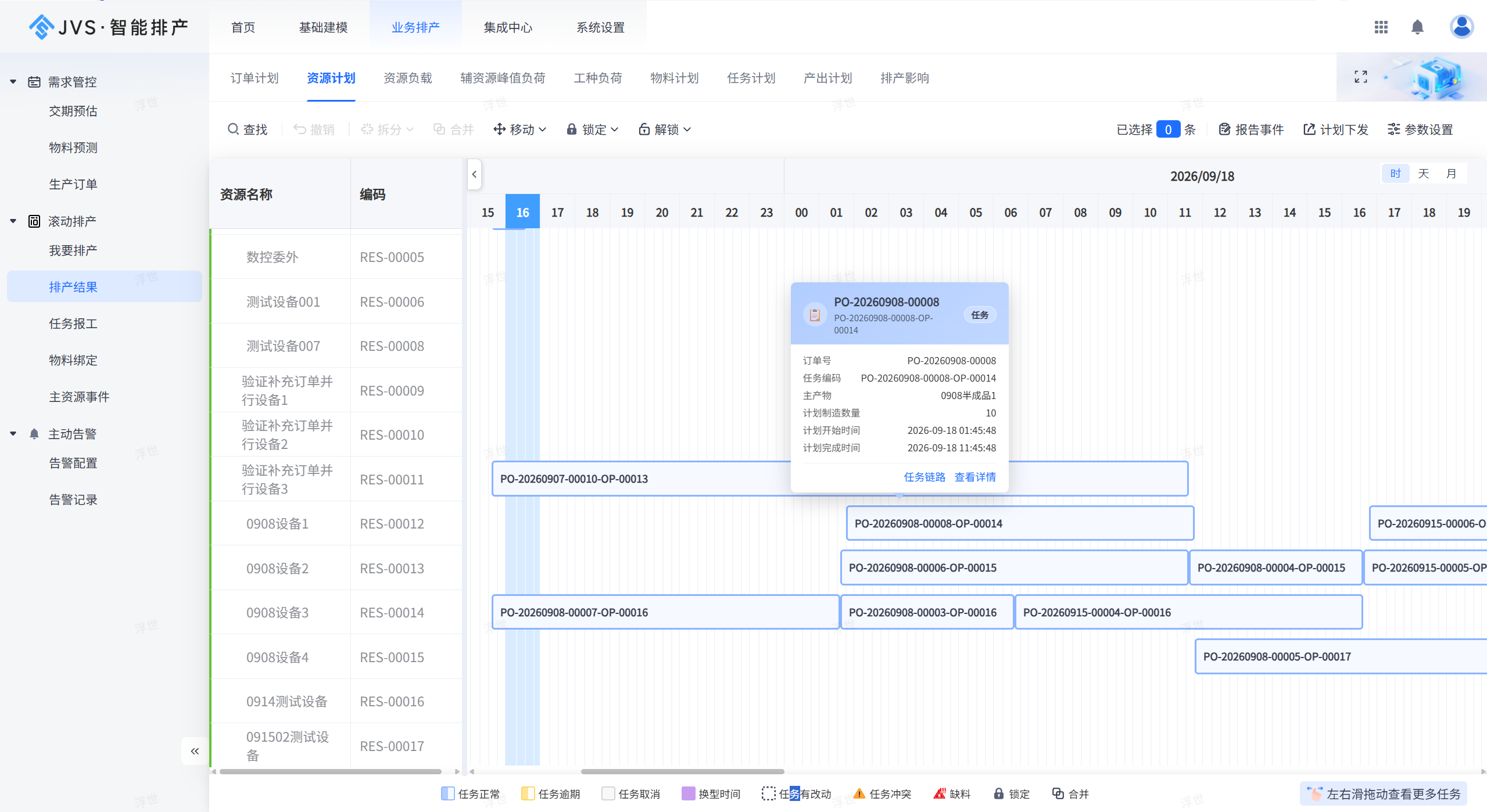

  • 必须支持多约束条件联合重算:包括但不限于设备负载率、人员技能矩阵、来料齐套状态、质量检验周期

  • 若仅基于固定工艺路线重排,忽略返工率突增(如某工序良率由98%骤降至85%)导致的工序阻塞,则输出交期必然失真

异常联动

  • 不仅需计划层弹窗报警,更需打通以下反馈通道:

    • 设备OEE实时数据(来自PLC/SCADA)

    • 质检结果(含NG代码、复测次数、责任工序)

    • 人员排班与出勤状态(HRMS同步)

  • 缺失任一通道,APS即退化为单向指令系统,无法触发PDCA循环

✅ 实现建议:在APS服务层封装统一异常事件总线(Event Bus),定义标准化事件Schema(如{"type":"machine_down","assetId":"MCH-012","duration":"30m","reason":"bearing_failure"}),下游各系统按需订阅处理,避免硬编码耦合。

AI排产失败的技术根源:混淆预测输出与执行适配

当前AI排产落地失败的首要技术误区,是将历史数据驱动的‘预测能力’等同于面向物理世界的‘执行适配力’。

车间扰动(如临时换线、关键岗位缺勤、来料批次性能异常)具有强随机性与低复现率,难以被统计模型覆盖。强行用单一‘理论最优解’作为刚性指令下发,不仅剥夺班组长基于现场经验微调的权利,更会掩盖计划与物理约束之间的鸿沟。

可行的技术路径是:AI生成多套弹性预案,而非唯一确定解。每套预案需包含明确的扰动应对策略:

  • 缓冲时间分配(如关键路径预留15%浮动)

  • 替代资源映射(如A设备故障时自动启用B/C产线,附切换耗时与良率差异)

  • 分批交付策略(最小起订量约束下的分段排程)

计划员基于当日动态因子做最终择优决策,这些因子包括:

  • 实时产能水位(设备+人员双维度)

  • 人员技能矩阵(含认证有效期、当前负荷)

  • 在途物料可信度(供应商历史准时率、批次检验报告状态)

✅ 实现建议:在AI服务中设计可插拔的‘扰动权重模块’,支持运行时动态注入外部信号(如天气API影响物流、HRMS接口返回缺勤名单),并保留人工干预留痕(操作者ID、修改时间、理由标签),用于后续归因分析与模型迭代。

构建可演进的排程能力:三步技术落地框架

排程能力的本质,是构建一个能随真实产线脉搏同频呼吸的响应体系。这需要分步夯实、拒绝大而全的一次性工程。

第一步:构建最小可行数据链(MVP Data Chain)

  • 聚焦四类核心字段:BOM、工艺路线、设备可用状态、在制工单进度

  • 实现跨系统分钟级校验(≤3分钟延迟)与异常预警(如BOM版本与工艺版本不匹配)

  • 拒绝‘先做全量数据治理再上线’陷阱,从高价值、高变动字段切入

第二步:定义可量化的计划柔性边界

  • 插单响应窗口:2小时内完成可行性反馈(含约束冲突说明)

  • 交期浮动阈值:±1天内不触发全量重排,仅局部优化

  • 异常上报触发条件:某工序停滞超30分钟且无报工动作,自动提级至计划主管

第三步:设计人机协同的关键门禁节点

  • 在以下物理扰动点设置人工确认环节:

    • 首件检验通过(需上传质检报告编号)

    • 换型完成(需录入实际换模耗时与操作者)

    • 质检超时(超标准周期20%自动挂起工单)

  • 每次确认均沉淀决策上下文(如‘因焊锡膏批次温度异常,启用备用温控曲线’),形成可追溯的改进知识库
