AI+施工管理软件:一码一项目,扫码即汇报;通过“扫码”第一时间了解进度、任务、问题等信息;直观反馈问题,准确反应工地真实状态。集成产值、变更、资料、监控、质量、安全六大方位护航施工全流程数字化管理
摘要:建文工程管理系统构建全流程数字化管控体系,通过计量报量、产值核算、进度展示三大功能实现工程数据精准管理。系统集成质量、安全、材料、设备四大检查模块,采用AI监控与物联网技术实现智能预警。施工报告体系覆盖日常记录到综合评估,现场监控融合定位考勤、无人机巡检等多维手段。系统严格区分对外结算量与内部核算量,支持主流硬件接入与定制开发,为工程项目提供全生命周期数字化解决方案。
摘要:建文工程管理系统构建全流程数字化管控体系,通过计量报量、产值核算、进度展示三大功能实现工程数据精准管理。系统集成质量、安全、材料、设备四大检查模块,采用AI监控与物联网技术实现智能预警。施工报告体系覆盖日常记录到综合评估,现场监控融合定位考勤、无人机巡检等多维手段。系统严格区分对外结算量与内部核算量,支持主流硬件接入与定制开发,为工程项目提供全生命周期数字化解决方案。
计量与产值

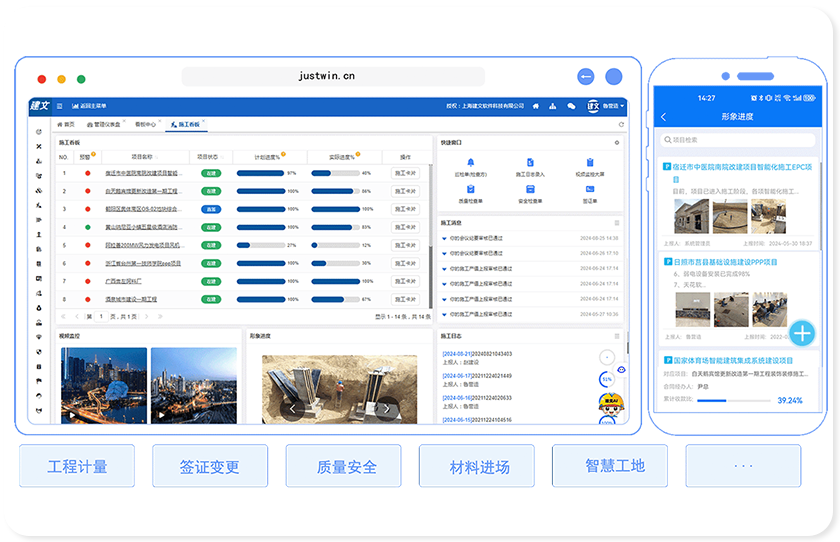

工程计量构建严谨流程,施工方依实报量,监理严格核量把关,业主方最终批量确认,一码一项目,扫码即报。
施工报量功能便捷高效,施工方能及时上报完成工作量,清晰呈现工程进度,利于各方及时掌握情况并安排后续工作。
分包产值功能精细核算各分包单位工作成果,明确产值归属,方便对分包工程进行成本控制、进度监督与绩效评估。
形象进度功能以直观方式展示工程实际进展,与计量、产值等数据联动,让工程状态一目了然,辅助项目决策与管理。
现场管理

质量检查:支持开工期、施工中、定期及工序检查,通过“三检”(自检、互检、专检)体系实现全流程质量管控,结合质量红线划定与预警功能,拍照即汇报。
安全检查:集成AI智能监控与多维分析技术,支持定期巡检、专项检查及隐患一键追踪,可通过增配硬件如:无人机巡飞、视频监控等手段实时识别未戴安全帽等违规行为,并生成整改闭环。
材料检查:依托“物资云”实现材料采购、入库、出库全流程数字化管理,通过来源可溯、全程留痕功能确保材料质量,同时支持批量操作与多终端访问,提升管理效率。
设备检查:依托“设备云“,提供设备调度系统与状态监控功能,实时追踪设备位置、使用状态及维修记录,结合AI算法预测设备故障,优化跨项目调配效率,保障施工连续性。
稽查通报:通过大屏幕可视化展示项目进度(红黄绿旗标识)、质量安全稽查结果,支持多级通报与群发曝光,强化问题整改透明度,推动管理闭环形成。
项目奖罚模块:支持在线开具各类奖罚通知,自动汇总奖惩台账并纳入承包商与合格供应商资信评估,结合曝光台与统计分析功能,激励合规行为,形成量化考核机制。
施工报告

施工日志作为建文施工报告的基础单元,以每日详实记录为脉络,精准追踪施工进度、质量实况与安全动态,为项目全周期管理夯实数据根基,实现拍照即汇报。
施工周/月报、施工简报构建多层级汇报体系,前者通过周期性数据整合与趋势分析呈现项目宏观态势,后者以精炼内容提炼核心进展与风险,实现信息高效分层传递。
项目会议纪要/签证变更单/突发事件处理报告形成动态管控闭环,前者强化多方协同决策,中者规范流程变更管理,后者聚焦应急响应与复盘,共同应对施工不确定性。
竣工验收准备报告与月度/季度综合评估报告锚定项目收官与绩效提升,前者系统梳理验收条件与整改计划,后者通过量化指标评价管理效能,为持续优化提供决策依据。
现场监控

定位考勤:借助精准定位技术,实时掌握人员位置与活动轨迹,结合智能考勤规则,自动记录员工出勤情况,有效杜绝迟到早退、擅离职守,提升人员管理效率与规范性。

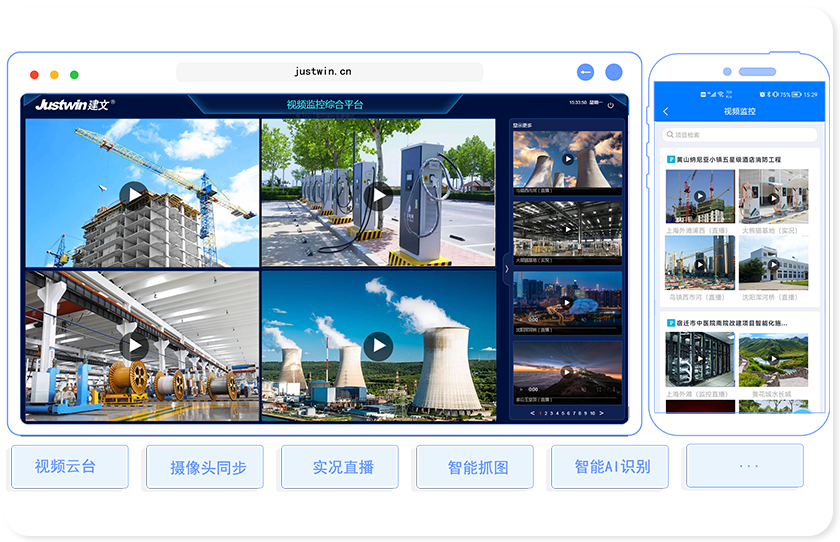

视频监控:通过全方位部署高清摄像头,对现场进行实时、无死角监控,不仅能实时查看现场动态,还可回放历史影像,为事件追溯、安全防范与行为规范监督提供有力证据。
无人机巡检:利用无人机灵活机动、视野广阔的优势,对大面积、复杂地形或高空区域进行快速巡检,可及时发现潜在问题与安全隐患,提高巡检效率,降低人工巡检风险与成本。
设备监控:运用传感器与智能监测系统,实时采集设备运行参数,如温度、压力、转速等,通过数据分析预测设备故障,实现预防性维护,保障设备稳定运行,延长设备使用寿命。
物料监控:对物料的出入库、库存数量、存放位置等进行实时跟踪与管理,结合智能算法优化物料调配,避免物料短缺或积压,确保生产或施工所需物料及时供应,降低库存成本。
环境监控:实时监测现场的环境参数,如温湿度、空气质量、噪声水平等,当环境指标超出安全或适宜范围时及时预警,为人员健康、生产安全与工程质量提供保障,助力绿色可持续发展。
常见问题:

1.施工报量与施工产值是一回事儿吗?有区别吗?

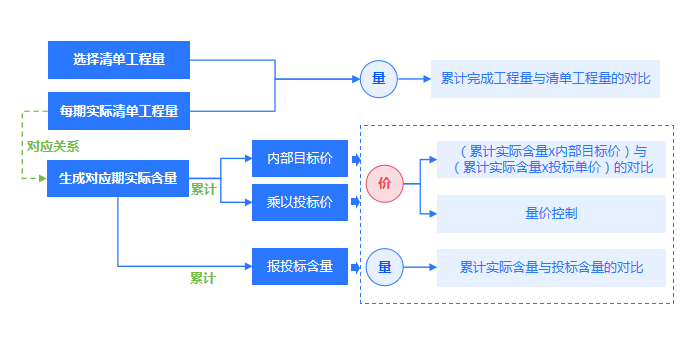

基本是一回事,但在管理逻辑上是“输入”与“输出”的关系。
施工报量:是动作。指项目部在特定周期(如周报、月报)上报实际完成的工程实物量。
施工产值:是结果。系统根据项目部报的“量”,自动套用目标成本中的综合单价,计算得出的金额:已完实物工程量×目标成本单价(内部定额价) = 施工产值。
权责划分:项目部只对“量”的准确性负责(因为现场情况他们最清楚);系统自动算出的“价”和“产值”,用于公司对项目的绩效考核和资金拨付依据。
2.施工报量依据的是目标成本(施工预算)清单吗?
是的,且只能依据目标成本清单。
唯一基准:施工报量的清单项,必须源自经过审批的目标成本(施工预算)。
管控目的:这样做是为了实现“量价分离”和“以收定支”。通过对比“施工产值(报量×目标成本价)”与“实际成本(报量×实际采购价)”,系统才能分析出项目的盈亏情况。
3.施工报量过程中,变更项如何报上来?允许手填变更项吗?
不允许手填;变更项必须先走流程,后报量。
严禁手填:为了保证数据的严谨性和可追溯性,系统通常禁止在报量界面直接手填新的清单项。
正确路径:
1.走变更流程: 如果现场发生了变更(如设计变更、签证),必须先在系统中发起“内部变更”或“签证变更”流程。
2.审批生效: 待变更审批通过,且目标成本清单更新后(增加了新的清单项或调整了工程量)。
3.再行报量: 项目部才能在新的清单项下填报实际完成的工程量。
4.报监理/甲方量(监理批量),与施工报量的联系与区别?
这是“对外结算”与“内部核算”的区别:
| 维度 | 报监理/甲方量 (对外) | 施工报量 (对内/产值) |
| 依据 | 中标合同预算清单(清单计价规范) | 目标成本清单(企业内部定额/施工预算) |
| 目的 | 为了收取工程款,符合甲方和审计要求 | 为了核算项目绩效,考核项目部盈亏 |
| 单价 | 合同约定的固定单价 | 企业内部测算的目标成本单价 |
| 关系 | 报监理量”是收款依据 | “施工报量”是发奖金和考核依据 |
5.项目的三量,指的是那三量?
在建文现场管理系统中,“三量”指:
1.报监理量(对外量): 对应甲方的工程量,用于办理中间计量和收取进度款。
2.报公司量(施工产值): 对应公司内部的工程量,用于计算项目产值、绩效考核及资金申请。<
3.项目部留量(调剂量/实际消耗量): 指项目部实际掌控的、未上报或用于内部平衡的工程量(有时也指实际领用的材料量)。这主要用于项目内部的成本控制和损耗分析,防止材料超领。
6.智慧工地,默认都集成哪些硬件设备?
建文智慧工地AI平台默认集成了行业内主流的硬件生态:
视频监控类:默认集成海康威视(萤石云、云眸)、大华等主流品牌的摄像头接口。
无人机巡检:集成大疆无人机的司空云台,支持航拍数据回传。
人员管理:内置主流品牌(如捷顺、熵基等)的考勤机、闸机接口。
数据上报:预置各地城建档案馆、住建局监管平台的数据上报接口(如GB28181国标协议)。
7.可以接入指定的视频监控、闸机、考勤机设备吗?
支持定制化开发与接口开发:
异构接入:即使不是默认列表中的品牌,建文系统也支持通过二次开发或SDK接入的方式,集成指定型号的硬件设备。
国标协议:对于视频监控设备,只要支持GB/T 28181-2016等国家标准协议,通常都可以直接异构接入,无需更换原有设备。
定制开发:对于特殊的传感器或专用设备,系统提供API接口,支持与硬件厂商配合进行定制化对接。
