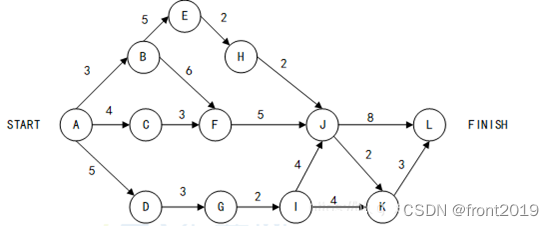

如下所示的软件项目活动图中,顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的权重表示活动的持续时间()天, 则完成该项目的最短时间为 (17)天。在该活动图中,共有(18)条关键路径。



A、17   B、19   C、20   D、22

A、1 B、2 C、3 D、4




17.18.D B

解析:

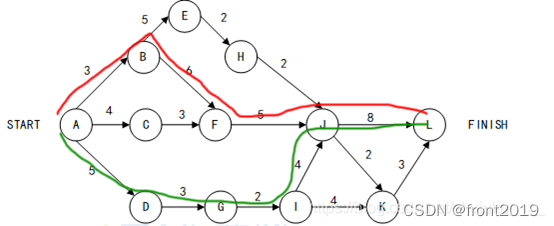

关键路径ABFJL、ADGIJL

关键路径是项目计划中最长的一套路径,通俗点说因为关键路径最长,所以只有保证它做完了,才能保证项目做完了,所以说它最“关键”。

算“最早时间”时,从左到右算,两数取大

算“最晚时间”时,用最近的节点减去边。例如F=J-5=14-5=9



求“关键路径”:

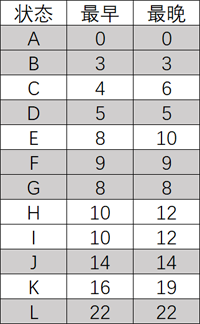

根据,最早时间=最晚时间,的全部点去找关键路径

关键路径必然经过这些点

所以,ABFJL=ADGIJL=22
