以 MES 为核心、WMS 为协同、IoT 为触角、AI 为大脑,通过“五层架构+三阶段+12 大功能”系统落地,可在 36 个月内把传统工厂升级为“状态可视、分析精准、决策智能、执行柔性”的数智化智能工厂,实现质量、成本、交付、追溯、设备、能耗六大指标的全面跃升,为企业下一步构建数字孪生工厂、接入产业互联网平台奠定坚实基础。

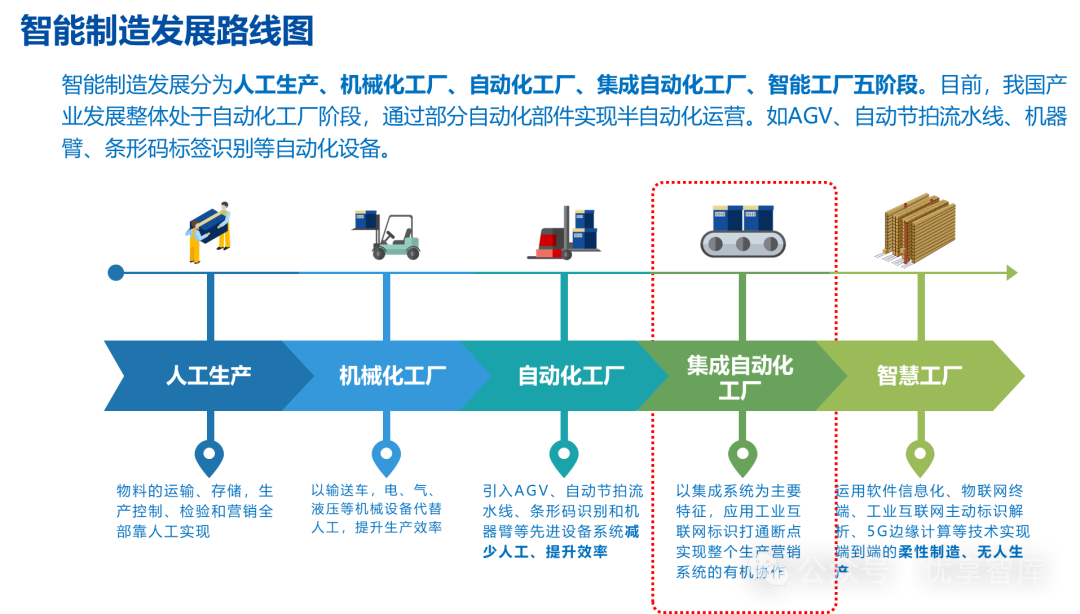

一、战略背景与必要性

  1. 全球第四次工业革命竞赛:美德日英韩印法均把“智能制造”列为国家级战略;中国《制造 2025》提出“两步走”跻身制造强国。

  2. 国内工厂普遍仍停留在“单机自动化”阶段,痛点集中在“四不”:
    ‑ 生产过程不透明(订单、质量、设备状态黑箱)
    ‑ 数据不及时不准确(纸质报工、Excel 汇总)
    ‑ 质量追溯难(原料→工艺→人→设备无法正反追溯)
    ‑ 设备综合效率 OEE 低(故障、空转、换模、待料损失无法量化)

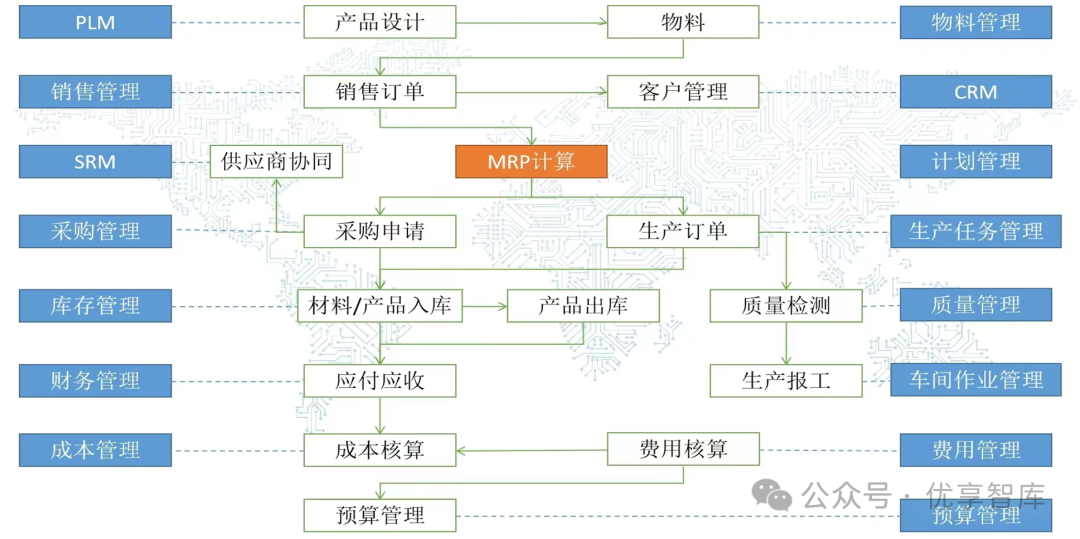

  3. ERP 只能管到“计划层”,无法下沉到“执行层”,MES 成为打通计划与设备、实现智能制造的必然选择。



二、总体目标(18 字方针) “提质、降本、增效、缩短交期、提高追溯、降低对人的依赖”——最终把工厂从“经验驱动”升级为“数据驱动”,实现单件成本精益化、交期承诺准确化、质量风险可预防、设备运行无人化。

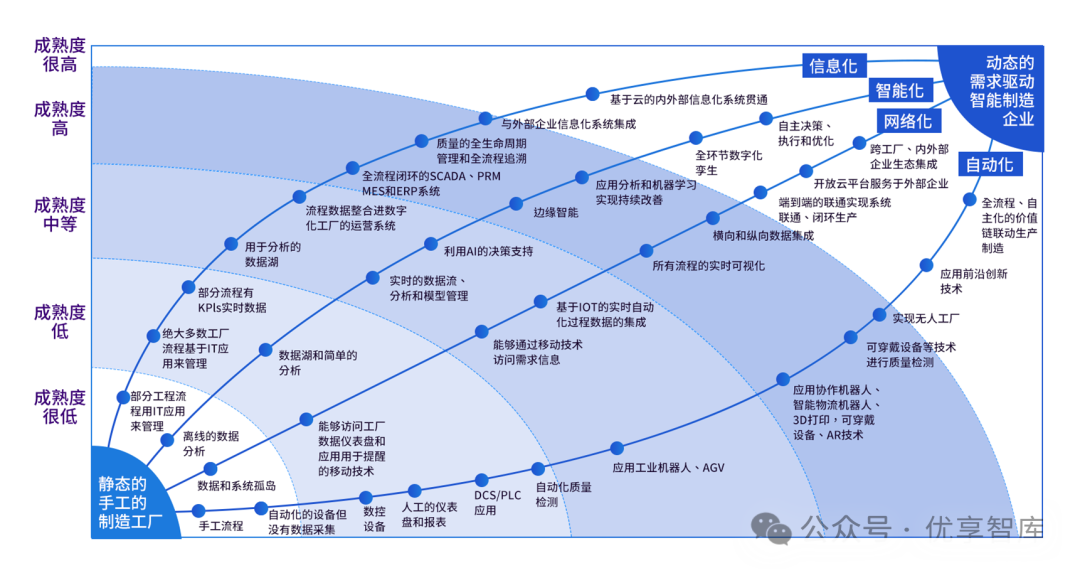

三、整体框架(5 层架构 + 3 阶段路径)

  1. 五层系统架构
    ① 计划层:ERP/APS
    ② 执行层:MES(订单-工艺-排产-报工-质量-设备-能耗-成本)
    ③ 调度层:WMS(入库-出库-盘点-条码/RFID)
    ④ 监控层:SCADA/IIoT 平台(PLC、DCS、传感器、边缘盒)
    ⑤ 设备层:智能装备+物流装备(CNC、机器人、AGV、立体库)

  2. 三阶段演进路线
    阶段 1(0-6 个月)透明化:设备联网、数据采集、电子报工、无纸化。
    阶段 2(6-18 个月)精益化:高级排产、质量闭环、OEE 分析、能耗优化。
    阶段 3(18-36 个月)智能化:AI 质量预测、自适应工艺、柔性无人线、数字孪生。

四、MES 核心功能(12 大模块)


  1. 基础数据建模:工厂-产线-工位-工序-设备-模具-人员数字孪生建模。

  2. 工艺管理:支持多版本工艺路线、关键工序 SOP 电子下发、ECN 变更控制。

  3. 高级排产:对接 ERP 订单,采用遗传/APS 算法,实现“交期-产能-物料-模具”多约束排程,交货延迟率下降 30%。

  4. 工单管理:一键生成、自动下发、电子 SOP/图纸/BOM 到工位。

  5. 生产报工:扫码、RFID、设备自动计数三种方式,实时产量、节拍、良品率。

  6. 质量管理:
    ‑ 质检策略(首检、巡检、尾检、抽检)自动触发;
    ‑ 在线 SPC、CPK 预警;
    ‑ 不合格品 NCR 闭环处理。

  7. 设备管理:
    ‑ 台账、点检、保养、维修、备件全生命周期;
    ‑ 故障代码与 MTTR/MTBF 自动统计;
    ‑ 预测性维护(振动+温度+电流 AI 模型)。

  8. 成本管理:单件人工-材料-能耗-折旧实时分摊,成本误差 <1%。

  9. 能耗监控:水电气汽实时采集、单品能耗 KPI、异常告警。

  10. 追溯管理:原材料批次→工序→设备→人员→质检→出库正反双向 1 秒追溯。

  11. 数据采集:兼容 200+ PLC 协议、支持边缘计算、断点续传。

  12. 看板/报表:车间级、产线级、工位级 3 层可视化,支持手机、大屏、Web 三端。

五、WMS 核心功能(8 大模块)

  1. 条码/RFID 全物料覆盖:入库自动分配库位、出库最优拣选路径。

  2. 策略引擎:先进先出、先到期先出、批次混批/不混批、零头先出等 20+ 下架策略。

  3. 盘点:循环盘点、动碰盘点、RF 盘点,账实差异 <0.3%。

  4. 质检联动:来料检验结果自动冻结/解冻库存。

  5. 与 MES/ERP/SRM 无缝对接:出入库单据自动过账,取消二次录入。

  6. 预警:有效期、库存上下限、呆滞料、库龄 4 类预警。

  7. 人员绩效:按拣选行数、体积、重量自动核算计件工资。

  8. 报表:库存周转率、库位利用率、收发存日报、月报一键导出。

六、量化价值收益(8 类)

  1. 质量:一次合格率提升 8–15%,市场投诉率下降 50%。

  2. 交期:订单准时交付率提升 20–30%,排产编制时间缩短 70%。

  3. 成本:单件制造成本降低 5–10%,能耗降低 8–12%。

  4. 设备:OEE 提升 15–25%,故障停机时间减少 30–45%,备件库存下降 25–35%。

  5. 人员:车间纸质单据 100% 取消,统计员工作量减少 60%。

  6. 追溯:召回批次锁定时间从“天”级降到“分钟”级,符合国家 FDA/欧盟 FSMA 要求。

  7. 库存:库存周转率提升 20–30%,呆滞料金额下降 30%。

  8. 决策:生产例会数据准备由 4 小时缩短至 5 分钟,月度财务成本结账提前 3 天。

七、技术路线与关键选型

  1. 技术栈
    ‑ 微服务+容器(Spring Cloud + K8s),支持弹性扩容、灰度发布。
    ‑ IoT 边缘盒:ARM 四核,2GB RAM,支持 4G/5G、Wi-Fi、以太网三网冗余。
    ‑ 数据库:时序数据库 InfluxDB + 关系型 PostgreSQL + 分布式 MinIO 对象存储。
    ‑ 高可用:双活数据中心,RPO<15s,RTO<5min。

  2. 集成标准
    ‑ ERP:REST API + 标准 OData 协议;
    ‑ 设备:OPC UA、MQTT、Modbus TCP;
    ‑ 扫码枪/PDA:Android 原生 SDK,支持离线缓存 48h。

八、实施方法论(4 步法)

  1. 诊断与蓝图(4 周):价值流分析 VSM、瓶颈工位识别、ROI 测算、蓝图报告。

  2. 试点突破(3 个月):选 1 条典型产线打通“订单-工艺-设备-质量-追溯”闭环,树立标杆。

  3. 横向复制(6-18 个月):由线到车间、由车间到多工厂,模板化快速推广。

  4. 持续优化(长期):数据科学家驻厂,AI 模型迭代、工艺参数自学习、数字孪生演进。

九、风险与对策

  1. 设备协议不开放→提前签技术协议,必要时加边缘网关协议转换。

  2. 现场网络不稳定→5G+Wi-Fi6 双网冗余,本地缓存断点续传。

  3. 员工抵触情绪→“人机分离”到“人机协作”分步培训,设置数字激励奖金。

  4. 与 ERP 厂商扯皮→采用标准 API 合同,明确字段责任矩阵,设联合项目组。

十、里程碑与投资回报 T0 签约 → T+3 个月试点产线上线 → T+6 个月取得初步 KPI(OEE↑10%,质量↑5%)→ T+12 个月全车间推广,收回投资 30–40% → T+24 个月多工厂部署完成,ROI≥300%,投资回收期 18–22 个月。
